Quy trình thi công nội thất văn phòng chuẩn: Làm đúng ngay từ đầu để “vào ở” êm, đẹp và bền
Bạn đã từng rơi vào cảnh “văn phòng mới” nhưng cảm giác như công trường: bụi bay, dây điện lòng thòng, bàn ghế lệch nhịp, lịch dời liên tục, chi phí đội lên từng ngày? Thực tế, phần lớn rắc rối không đến từ việc bạn “chọn sai màu sơn” hay “đặt nhầm mẫu bàn”, mà đến từ việc thiếu một Quy trình thi công nội thất văn phòng chuẩn rõ ràng, có người chịu trách nhiệm và có tiêu chí nghiệm thu từng chặng.
Bài viết này sẽ đi theo đúng góc nhìn của chủ doanh nghiệp/đội admin/HR: cần gì để triển khai nhanh – gọn – đúng ngân sách; làm sao hạn chế phát sinh; và quan trọng nhất là đưa văn phòng vào vận hành mượt. Bạn có thể dùng nội dung như một “checklist” khi làm việc với nhà thầu, hoặc tự rà soát tiến độ mỗi tuần.
1) Trước khi bắt đầu: xác định mục tiêu không gian (đừng bỏ qua!)
Một quy trình thi công nội thất văn phòng chuẩn không khởi đầu từ bản vẽ, mà khởi đầu từ mục tiêu sử dụng. Nghe đơn giản, nhưng đây là chỗ nhiều dự án “trượt” sớm nhất.
Hãy trả lời 5 câu hỏi:
- Văn phòng ưu tiên tập trung hay tương tác?
- Số lượng nhân sự hiện tại và kế hoạch 6–12 tháng tới?
- Có cần phòng họp lớn/nhỏ, phone booth, khu pantry, kho hồ sơ?
- Tính chất công việc có cần cách âm, chống chói, chống ồn?
- Văn phòng có yêu cầu về nhận diện thương hiệu (màu, vật liệu, logo)?
Khi các câu hỏi này rõ, bạn mới “đặt đúng bài” cho đơn vị thiết kế – thi công. Đây chính là điểm mở khóa của Quy trình thi công nội thất văn phòng chuẩn: xác định đúng nhu cầu → thiết kế đúng → thi công ít sửa → chi phí không phình.
2) Khảo sát hiện trạng: đo đạc, kiểm tra kỹ thuật, bóc tách rủi ro
Bước khảo sát là “điện tim” của dự án. Một Quy trình thi công nội thất văn phòng chuẩn luôn yêu cầu khảo sát đủ 3 lớp:
(1) Mặt bằng & kết cấu
- Diện tích thực tế, cao độ trần, vị trí cột – dầm
- Khu vực có hạn chế khoan đục, khu vực chịu lực
- Lối thoát hiểm, cửa ra vào, hành lang
(2) Hệ MEP: điện – mạng – điều hòa – cấp thoát
- Tải điện hiện tại, tủ điện, đường đi dây
- Vị trí ổ cắm, switch mạng, điểm đặt printer, server
- Điều hòa trung tâm hay cục bộ, đường ống gió, ống đồng
- Cấp thoát nước cho pantry, WC
(3) Quy định tòa nhà
- Giờ thi công, quy trình đăng ký thang máy, vận chuyển vật tư
- Yêu cầu PCCC, vật liệu chống cháy, tiêu chuẩn hoàn thiện
- Hồ sơ cần nộp (nếu có): bản vẽ, tiến độ, biện pháp thi công
Làm kỹ bước này giúp bạn dự đoán “điểm nóng” sớm: chỗ nào dễ đụng trần kỹ thuật, chỗ nào phải xin phép, chỗ nào cần tăng ổ cắm. Nói ngắn gọn: khảo sát kỹ là cách tiết kiệm tiền nhanh nhất trong Quy trình thi công nội thất văn phòng chuẩn.
3) Concept & bố trí mặt bằng: đẹp thôi chưa đủ, phải “chạy” được
Nhiều văn phòng đẹp trên ảnh nhưng dùng không sướng. Một Quy trình thi công nội thất văn phòng chuẩn đặt tiêu chí công năng lên trước:
- Lối đi rộng, không nghẽn tại cửa phòng họp
- Bàn làm việc theo luồng di chuyển hợp lý
- Pantry đủ thoáng, không “ám mùi” vào khu làm việc
- Phone booth/khối yên tĩnh bố trí hợp âm học
- Hệ lưu trữ (tủ hồ sơ) được tính ngay từ đầu
Mẹo nhỏ: hãy yêu cầu đơn vị thiết kế đưa thêm “tình huống sử dụng” vào bản layout. Ví dụ: giờ cao điểm 8:30–9:00 nhân sự vào; giờ trưa di chuyển pantry; cuối ngày dùng phòng họp. Khi bạn nhìn layout bằng “tình huống”, bạn sẽ thấy rõ dự án có bám sát Quy trình thi công nội thất văn phòng chuẩn hay chỉ đang chạy theo hình đẹp.

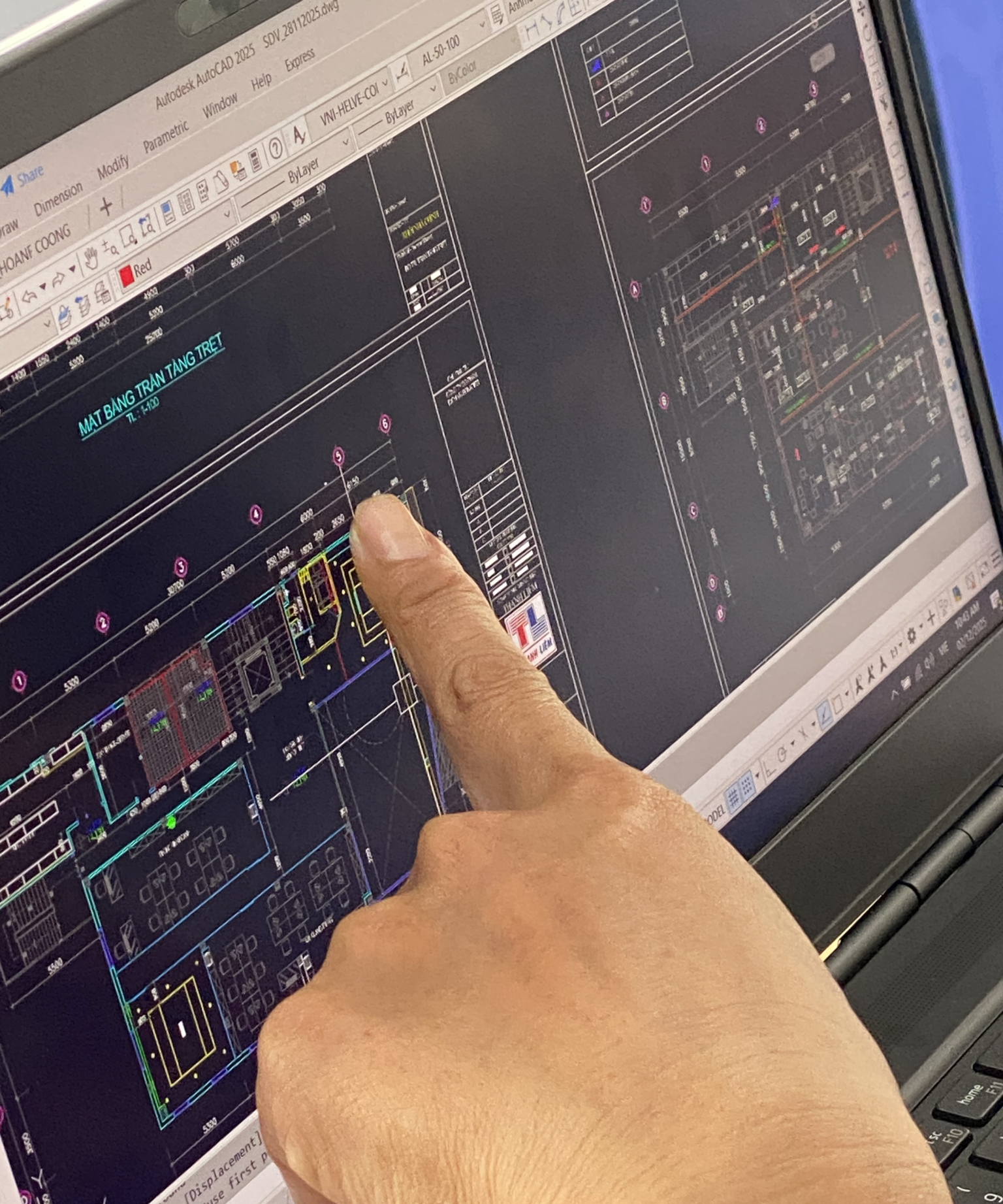

4) Thiết kế 3D và thiết kế kỹ thuật: chỗ để tiết kiệm và chỗ không được tiết kiệm
Đây là phần hay bị “cắt” khi muốn giảm chi phí. Nhưng nếu muốn thi công trơn tru, Quy trình thi công nội thất văn phòng chuẩn bắt buộc có:
- Bản vẽ 2D triển khai: trần, sàn, vách, điện, mạng, điều hòa, cấp thoát
- Chi tiết cấu tạo: trần thạch cao, vách kính, vách gỗ, nẹp, bo
- Danh mục vật liệu: mã, hãng, độ dày, tiêu chuẩn chống ẩm/chống cháy
- Bản vẽ nội thất rời: bàn, tủ, quầy lễ tân, pantry, kệ trang trí
Thiết kế kỹ thuật càng rõ, thi công càng ít “cãi nhau”. Bạn cũng dễ nghiệm thu theo từng tiêu chí, đúng tinh thần của Quy trình thi công nội thất văn phòng chuẩn.
5) Dự toán & hợp đồng: nơi quyết định bạn “đội” hay “không đội”
Một dự toán tốt không chỉ là một con số tổng. Trong Quy trình thi công nội thất văn phòng chuẩn, dự toán cần:
- Bóc tách khối lượng theo hạng mục (trần, sàn, vách, điện…)
- Đơn giá rõ, ghi chú phạm vi công việc
- Hạng mục nào đã gồm vật tư, hạng mục nào chỉ nhân công
- Điều khoản phát sinh: phát sinh tính theo đơn giá nào, quy trình duyệt ra sao
- Lịch thanh toán theo mốc nghiệm thu (đừng thanh toán quá nhiều ở đầu)
Mẹo “chống phát sinh”: yêu cầu bảng vật liệu kèm ảnh mẫu/tem nhãn và quy định thay thế tương đương. Khi có tiêu chuẩn rõ, Quy trình thi công nội thất văn phòng chuẩn sẽ hạn chế chuyện “em dùng loại khác nhưng tương đương”.
6) Timeline thi công: chia chặng để dễ kiểm soát
Đừng chỉ hỏi: “Bao lâu xong?”. Hãy hỏi: “Mỗi tuần nghiệm thu gì?”. Một Quy trình thi công nội thất văn phòng chuẩn thường chia như sau (tùy diện tích):
- Tuần 1: chuẩn bị mặt bằng + định vị + vật tư về
- Tuần 2: phần thô (trần – vách – sàn cơ bản) + đi điện nước âm
- Tuần 3: hoàn thiện thô + sơn + lắp đặt hệ MEP
- Tuần 4: lắp nội thất + hoàn thiện chi tiết + vệ sinh công nghiệp
- Tuần 5 (nếu có): chạy thử, kiểm tra đồng bộ, bàn giao
Bạn có thể yêu cầu nhà thầu gửi “Gantt chart” hoặc ít nhất là bảng tiến độ theo ngày. Khi timeline rõ, Quy trình thi công nội thất văn phòng chuẩn mới thực sự vận hành được.
7) Chuẩn bị vật tư & sản xuất xưởng: đừng để công trường chờ xưởng
Với nội thất rời (bàn, tủ, quầy), nhiều dự án bị chậm vì sản xuất xưởng không kịp. Trong Quy trình thi công nội thất văn phòng chuẩn, cần:
- Chốt bản vẽ shopdrawing sớm
- Duyệt mẫu vật liệu (gỗ công nghiệp, veneer, laminate, sơn…)
- Lập lịch sản xuất và lịch giao hàng theo tiến độ
- Kiểm tra chất lượng tại xưởng: cạnh dán, phụ kiện, ray, bản lề
Nếu có thể, hãy dành 1 buổi đi xưởng. Chỉ cần nhìn cách họ dán cạnh, khoan liên kết, bạn sẽ biết dự án có đang đi đúng Quy trình thi công nội thất văn phòng chuẩn hay không.
8) Thi công phần thô: làm đúng từ trong ra ngoài
Phần thô quyết định 70% độ “phẳng – thẳng – sạch” của văn phòng. Một Quy trình thi công nội thất văn phòng chuẩn sẽ ưu tiên:
8.1 Trần
- Định vị cao độ trần theo thiết kế
- Chừa cửa thăm kỹ thuật
- Xử lý chống nứt mối nối, chống võng
- Phối hợp đèn, miệng gió, đầu báo cháy
8.2 Vách
- Vách thạch cao: khung xương đúng chuẩn, bông cách âm (nếu cần)
- Vách kính: khung nhôm, keo, phụ kiện đồng bộ, an toàn cạnh
- Vách gỗ: chống ẩm chân vách, nẹp kết thúc gọn
8.3 Sàn
- Kiểm tra nền phẳng trước khi lát
- Sàn vinyl/laminate: xử lý lớp lót, khe co giãn
- Thảm: xử lý keo, mép nối, chống bong
Điều quan trọng là phối hợp trình tự: điện âm chạy trước, trần/vách hoàn thiện sau, rồi mới đến sơn và sàn. Đó là logic cơ bản của Quy trình thi công nội thất văn phòng chuẩn.
9) Thi công hệ thống điện – mạng – chiếu sáng: “đẹp” phải đi cùng “dễ sửa”
Đây là hạng mục dễ gây phiền nhất nếu làm ẩu. Trong Quy trình thi công nội thất văn phòng chuẩn, bạn nên kiểm tra:
- Sơ đồ tải điện theo khu vực
- Tủ điện có nhãn, có aptomat phù hợp
- Ổ cắm tại bàn làm việc đủ cho laptop + màn hình + sạc
- Mạng có dự phòng, đi dây gọn, có patch panel (nếu văn phòng lớn)
- Chiếu sáng đạt độ rọi, hạn chế chói lóa ở màn hình
Một mẹo: hãy yêu cầu “bản vẽ hoàn công” sau thi công (as-built). Văn phòng vận hành 6 tháng, bạn sẽ cảm ơn điều này. Đây cũng là dấu hiệu cho thấy nhà thầu làm đúng Quy trình thi công nội thất văn phòng chuẩn.
10) Lắp đặt nội thất: giai đoạn tạo “cảm giác” và cũng dễ lộ lỗi
Lắp nội thất là lúc mọi thứ hiện ra rõ nhất: đường nẹp thẳng hay không, khe hở đều hay không, cánh tủ có xệ không. Trong Quy trình thi công nội thất văn phòng chuẩn, lắp đặt phải đi kèm kiểm tra:
- Kích thước bàn theo chuẩn công thái học
- Độ chắc chân bàn, liên kết, lỗ đi dây
- Phụ kiện tủ: ray giảm chấn, bản lề, tay nắm
- Quầy lễ tân: bề mặt chống trầy, các mối ghép kín
- Pantry: mặt đá, chống thấm, khu vực ổ cắm an toàn
Đừng ngại “soi”. Soi là để dự án đạt chuẩn. Bạn đang bảo vệ chất lượng cho Quy trình thi công nội thất văn phòng chuẩn.
11) Hoàn thiện chi tiết: sơn, nẹp, logo, decor – những thứ khiến văn phòng “đắt” lên
Văn phòng nhìn “đắt” hay “rẻ” thường nằm ở hoàn thiện. Một Quy trình thi công nội thất văn phòng chuẩn yêu cầu:
- Sơn phẳng, đều màu, không lợn cợn
- Nẹp góc, nẹp chân tường thẳng và kín
- Kính sạch, keo không lem
- Logo/nhận diện đặt đúng tỉ lệ, đúng ánh sáng
- Cây xanh/đồ decor vừa đủ, không rối
Nếu bạn muốn cảm giác “chuyên nghiệp ngay khi bước vào”, hãy đầu tư đúng cho hoàn thiện. Đây là đoạn mà Quy trình thi công nội thất văn phòng chuẩn chuyển từ “xong” sang “đẹp”.
12) Nghiệm thu & bàn giao: đừng bàn giao theo cảm giác
Bàn giao không phải là “nhìn ổn rồi ký”. Trong Quy trình thi công nội thất văn phòng chuẩn, nghiệm thu nên có checklist:
Checklist nhanh (bạn có thể copy dùng ngay)
- Trần: không nứt, không võng, đèn – miệng gió thẳng hàng
- Sàn: phẳng, không kêu, không hở mép, không bong
- Vách kính: đóng mở êm, không kẹt, keo kín
- Điện: ổ cắm hoạt động, đèn đủ sáng, tủ điện có nhãn
- Mạng: test tốc độ/điểm mạng, wifi phủ đều
- Nội thất: cánh tủ cân, ray trượt êm, không sứt cạnh
- Vệ sinh: sạch bụi, không mùi sơn nặng, rác thải được dọn
Bên cạnh đó, hãy nhận: bản vẽ hoàn công, hướng dẫn sử dụng thiết bị, phiếu bảo hành. Đây là phần “hậu” nhưng là tiêu chuẩn của Quy trình thi công nội thất văn phòng chuẩn.
13) Bảo hành – bảo trì: văn phòng vận hành tốt là nhờ chăm đúng cách
Nội thất cũng như xe mới: chạy ổn là nhờ bảo trì. Trong Quy trình thi công nội thất văn phòng chuẩn, bạn nên có:
- Bảo hành kết cấu nội thất (bản lề, ray, liên kết)
- Bảo hành thiết bị: đèn, khóa, phụ kiện
- Lịch bảo trì: siết lại liên kết, kiểm tra cửa kính, vệ sinh lọc điều hòa
- Cam kết xử lý sự cố trong thời gian nhất định
Một nhà thầu chuyên nghiệp sẽ không biến mất sau bàn giao. Đây là dấu hiệu đáng tin của Quy trình thi công nội thất văn phòng chuẩn.
14) Sai lầm khiến dự án “trượt”: đọc để tránh ngay
Dưới đây là 7 sai lầm phổ biến nhất:
- Chốt thiết kế quá vội → thi công sửa liên tục
- Không có hồ sơ kỹ thuật đầy đủ → thợ làm theo kinh nghiệm
- Không chốt vật liệu → đổi vật liệu lúc làm
- Tiến độ mơ hồ → trễ mà không ai chịu trách nhiệm
- Thanh toán không theo nghiệm thu → khó ép chất lượng
- Thiếu phối hợp với tòa nhà → bị dừng thi công
- Bỏ qua hoàn công & bảo hành → vận hành vất vả
Nếu bạn muốn tránh 7 sai lầm này, hãy dùng Quy trình thi công nội thất văn phòng chuẩn như “hàng rào” kiểm soát.
15) Mẹo làm văn phòng đẹp mà không lãng phí (rất thực tế)
Một Quy trình thi công nội thất văn phòng chuẩn không có nghĩa là phải “đắt”. Bạn có thể tối ưu bằng cách:
- Đầu tư vào thứ chạm nhiều: mặt bàn, ghế, ánh sáng
- Tiết kiệm ở thứ ít chạm: decor, mảng tường phụ
- Chọn vật liệu bền – dễ vệ sinh cho pantry
- Ưu tiên sàn và trần đồng bộ để “ăn gian” độ sang
- Tối ưu hệ lưu trữ để văn phòng luôn gọn
Chỉ cần đúng trọng tâm, bạn sẽ vừa đẹp vừa hợp ngân sách mà vẫn đúng Quy trình thi công nội thất văn phòng chuẩn.
16) FAQ – Câu hỏi hay gặp
1. Diện tích nhỏ có cần làm đầy đủ quy trình không?
Có. Càng nhỏ càng dễ “đụng” kỹ thuật và dễ phát sinh. Quy trình thi công nội thất văn phòng chuẩn giúp dự án nhỏ vẫn gọn và sạch.
2. Nên chọn thiết kế – thi công trọn gói hay tách rời?
Trọn gói giúp đồng bộ, ít đổ lỗi. Tách rời phù hợp khi bạn có đội quản lý mạnh. Dù chọn cách nào, Quy trình thi công nội thất văn phòng chuẩn vẫn là khung kiểm soát cần có.
3. Làm sao để hạn chế mùi và bụi khi thi công?
Chọn vật liệu ít VOC, che chắn, thi công theo khu vực, vệ sinh định kỳ. Đây là yêu cầu trong Quy trình thi công nội thất văn phòng chuẩn nếu tòa nhà vẫn đang vận hành.
17) Checklist theo vai trò: ai cần làm gì để dự án không “vỡ trận”
Nếu chỉ có một người “chạy dự án” từ A–Z, khả năng bỏ sót rất cao. Cách làm hiệu quả là chia checklist theo vai trò để phối hợp trơn tru:
Chủ doanh nghiệp/ban giám đốc
- Chốt mục tiêu: cần văn phòng phục vụ tăng trưởng hay tối ưu chi phí?
- Chốt ngân sách và mức ưu tiên: “được phép cắt” và “không được phép cắt”.
- Quyết định nhanh ở các mốc duyệt mẫu: vật liệu, màu, layout, logo.
Admin/HR/Office Manager
- Là đầu mối làm việc với tòa nhà: giấy phép, thang máy, giờ thi công.
- Lập kế hoạch vận hành chuyển văn phòng: đóng gói, chuyển mạng, thông báo nhân sự.
- Chuẩn bị danh sách thiết bị cần mua thêm (router, màn hình, máy in, tủ hồ sơ).
IT
- Lên sơ đồ mạng: điểm LAN, vị trí AP wifi, chỗ đặt tủ rack.
- Dự phòng: thêm ít nhất 20–30% port cho tăng trưởng.
- Kiểm tra “đi đường” dây: tránh chạy gần nguồn điện mạnh để hạn chế nhiễu.
Đơn vị thiết kế – thi công
- Trình mẫu vật liệu và phương án thi công rõ ràng.
- Cam kết tiến độ bằng mốc nghiệm thu, không chỉ “ngày bàn giao”.
- Có người giám sát công trường và báo cáo hàng ngày (ảnh + checklist).
Chỉ cần chia vai trò như vậy, bạn sẽ thấy dự án nhẹ hơn nhiều và ít “đá trách nhiệm” hơn.
18) Ví dụ timeline thực tế cho văn phòng 150–250m² (để bạn hình dung)
Dưới đây là kịch bản phổ biến cho văn phòng quy mô vừa (tùy hiện trạng, tòa nhà và mức độ cải tạo):
Ngày 1–2: Chuẩn bị
- Che chắn, bảo vệ sàn hiện trạng, định vị khu vực thi công.
- Đưa vật tư thô vào (khung xương, tấm, dây điện, phụ kiện).
Ngày 3–7: Phần thô
- Dựng vách, đi điện âm, xử lý trần.
- Định vị miệng gió/đèn/đầu báo theo bản vẽ.
Ngày 8–12: Hoàn thiện thô
- Sơn bả, xử lý bề mặt, lắp sàn.
- Test điện – mạng sơ bộ, chỉnh sửa trước khi đóng trần/vách hoàn toàn.
Ngày 13–17: Lắp nội thất rời
- Lắp bàn, tủ, quầy lễ tân, pantry.
- Gắn phụ kiện, xử lý chi tiết mép – nẹp – bo.
Ngày 18–20: Vệ sinh – chạy thử – bàn giao
- Vệ sinh công nghiệp.
- Chạy thử điện – mạng – điều hòa.
- Nghiệm thu theo checklist, bàn giao hồ sơ.
Nếu bạn đang cần “vào ở” đúng một ngày cố định (ví dụ khai trương), hãy để nhà thầu chừa 2–3 ngày buffer cho các tình huống như: tòa nhà hạn chế giờ vận chuyển, vật tư giao trễ, hoặc cần sơn dặm lại.
19) Gợi ý vật liệu “đáng tiền” và “dễ sống” cho văn phòng
Để văn phòng nhìn đẹp lâu và vệ sinh dễ, bạn có thể tham khảo các lựa chọn sau:
Sàn
- Vinyl hèm khóa/keo: hợp văn phòng đông người, dễ lau, ít ồn.
- Thảm tấm: giảm ồn tốt, thay cục bộ dễ (nhưng cần vệ sinh định kỳ).
Vách
- Kính cường lực + film mờ: sáng, chuyên nghiệp, phù hợp phòng họp.
- Thạch cao + bông cách âm: hợp khu yên tĩnh, phone booth.
Gỗ công nghiệp
- MDF chống ẩm phủ laminate/ melamine: cân bằng giá – độ bền.
- Ưu tiên cạnh dán dày, phụ kiện giảm chấn để dùng “đã” hơn.
Pantry
- Mặt đá/solid surface: chịu nước, dễ lau.
- Tủ dưới nên dùng vật liệu chống ẩm, chừa khe thoáng.
Ánh sáng
- Ưu tiên nhiệt màu trung tính (không quá vàng), hạn chế chói.
- Dùng đèn tuyến tính/đèn panel cho khu làm việc, đèn điểm cho logo/điểm nhấn.
Chọn vật liệu đúng sẽ giúp bạn tiết kiệm tiền bảo trì về sau, và văn phòng vẫn “tươi” sau 1–2 năm vận hành.
20) Mẹo viết bài đăng WordPress “chuẩn SEO” mà vẫn tự nhiên (để bài dễ lên top)
Vì bạn đăng trên WordPress, dưới đây là vài mẹo tối ưu rất thực dụng:
- Permalink (slug) ngắn gọn, chứa từ khóa chính (không dấu, ngăn cách bằng gạch ngang).
- Meta title 55–60 ký tự, có số hoặc lợi ích (ví dụ: “A–Z”, “Checklist”, “Tiết kiệm phát sinh”).
- Meta description 140–160 ký tự, hứa hẹn giá trị cụ thể.
- Dùng mục lục (Table of Contents): tăng trải nghiệm đọc và thời gian onsite.
- Chèn 2–3 ảnh thực tế (hoặc ảnh minh họa), đặt alt text mô tả đúng nội dung.
- Thêm 3–5 câu hỏi FAQ ở cuối (có thể bật schema nếu dùng plugin SEO).
- Nội dung nên có đoạn ngắn, bullet list, checklist để người đọc “lướt” vẫn hiểu.
Khi bài vừa hữu ích vừa dễ đọc, Google thường đánh giá cao hơn so với bài dài nhưng khó tiêu hóa.
Kết luận: muốn “đánh top” bền, hãy làm đúng quy trình bền
Không gian làm việc ảnh hưởng trực tiếp đến hiệu suất, văn hóa và hình ảnh doanh nghiệp. Một dự án nội thất thành công không phải dự án “làm nhanh”, mà là dự án có kiểm soát tốt. Và để kiểm soát tốt, bạn cần một Quy trình thi công nội thất văn phòng chuẩn rõ ràng, có checklist, có mốc nghiệm thu, có tiêu chuẩn vật liệu và có bảo hành sau bàn giao.
Nếu bạn đang chuẩn bị cải tạo hoặc làm mới văn phòng, hãy lưu bài viết này như một tài liệu làm việc. Chỉ cần bám sát Quy trình thi công nội thất văn phòng chuẩn, bạn sẽ giảm phát sinh, tăng chất lượng và sớm “vào ở” trong tâm thế thoải mái.
xem thêm tại : https://noithatthanhliem.com/thi-cong-noi-that-van-phong-tron-goi-2026/
hoặc video : https://www.facebook.com/share/v/1BwTUNMoMW/
- Trải nghiệm thực tế: Khách hàng thay đổi phòng khách và sự khác biệt
- Phong Thủy Phòng Lãnh Đạo: Ánh Sáng & Không Gian Mở – Bí Quyết Đón Sinh Khí & Tài Lộc
- So Sánh Tủ Bếp Gỗ Tự Nhiên Và Gỗ Công Nghiệp – Nên Chọn Loại Nào?
- Thi công nội thất chung cư theo yêu cầu, phong cách hiện đại – cổ điển – tân cổ điển
- Kinh nghiệm chọn sofa và bàn trà phù hợp cho phòng khách hiện đại










Bài viết cùng chủ đề
Thi công nội thất văn phòng 200m2 hết bao nhiêu tiền? Báo giá chi tiết 2026
Thi công nội thất văn phòng 100m2 hết bao nhiêu tiền? Báo giá chi tiết, hạng mục & cách tối ưu ngân sách (2026)
Th2
Báo giá thi công nội thất văn phòng theo m² & theo hạng mục
